15303715560

工程监理浅谈楼梯踏步上三档施工缝接口经验

工程监理综合资质公司  2024-04-23 11:33:43
为提高楼梯踏步上三档施工缝处砼接口质量、有效防止夹渣发生,借鉴别施工单位施工经验,对上三档木工撑模作如下交底 :

工程监理浅谈楼梯踏步上三档施工缝接口经验

  为提高楼梯踏步上三档施工缝处砼接口质量、有效防止夹渣发生,借鉴别施工单位施工经验,对上三档木工撑模作如下交底 :

  1、 梯底板模上三档上部做一块斜面的活动底模,在上三档浇砼时可先抽出部分;

  2、 竖向铡板(有钢筋槽)与三档底板钉牢,浇砼后拆模,待第二次浇楼梯时把斜面活动底板横向敲入,保证其密实平整;

  3、优点是活动底板抽进抽出可随时把垃圾清理彻底,有效防止施工缝有夹渣发生,从而提高工程质量。

  板式楼梯和梁式楼梯施工缝位置留置:

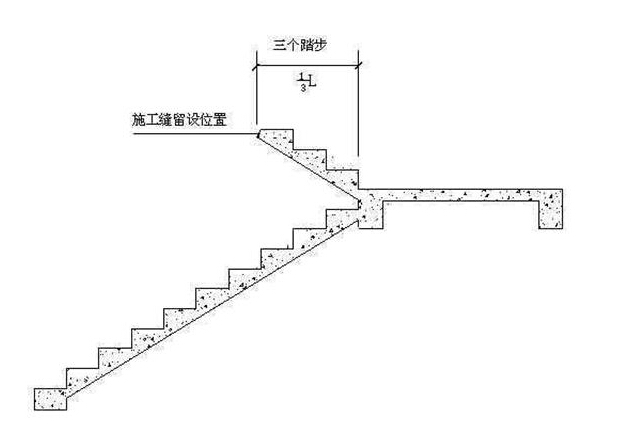

  楼梯施工缝留置图
工程监理


  施工缝的问题现行的GB50204-2002标准并没有明确规定留置在何处,这个中间1/3处是老规范的规定,现在的规范要求企业标准、施工方案明确,从实际效果看不主张留置在中间部位,理论上中间部位混凝土受剪力最小,但实际上,对于板构件来说剪力很小,特别是楼梯构件很特殊;

  留在中间部位的弊端:

  1、一次支模时完全靠工人导的位置、标高,操作难度很大,很容易出现偏差;

  2、二次支模时,要拆除部分已完成的模板才能往上支模,此过程时间很短,但楼梯构件一下子变成悬挑构件,极容易导致内部裂缝;

  3、往上翻的部分浇灌混凝土时往往不进行严格振捣,接缝处的混凝土往往不密实。施工中管理人员思路里总是强调规范要求,其实新规范已经找不到明确要求。
电话咨询

合作电话

咨询热线:15303715560

合作电话

微信扫一扫

微信联系
返回顶部
